武漢消防水池滲漏水防水堵漏施工技術方案

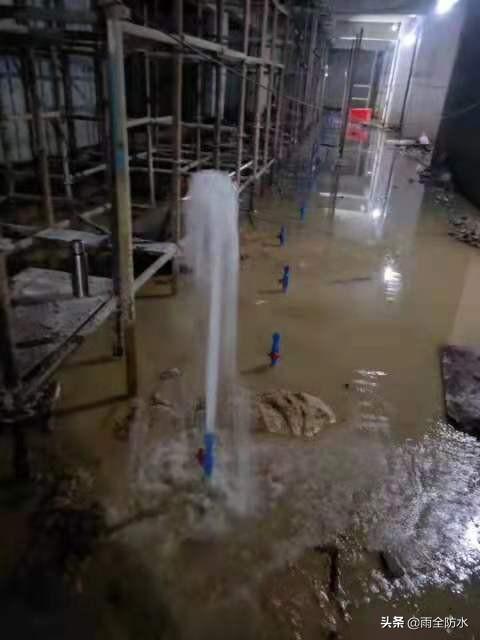

在地下室消防水池正式注水后,由于側壓較大,造成消防水池局部側墻大面積滲漏,一般面對這種情況,北京雨全防水根據具體的消防水池滲漏情況,是采取鋪設防水卷材的方法還是其他消防水池堵漏防水措施。消防水池注水高..
在地下室消防水池正式注水后,由于側壓較大,造成消防水池局部側墻大面積滲漏,一般面對這種情況,北京雨全防水根據具體的消防水池滲漏情況,是采取鋪設防水卷材的方法還是其他消防水池堵漏防水措施。
消防水池注水高度為4.5m,水側壓力使池壁產生微量變形,致使剛性防水層造成破壞,因此雨全防水建議使用柔性防水材料,又因池壁基層濕度較大,建議用高分子聚乙烯丙綸(滌綸)防水卷材或雨全JS聚合物防水涂料,防水層做在消防水池內側墻體底板。

消防水池堵漏施工準備:
1、清理防水基層的施工工具:掃帚、手錘、鋼鑿、抹布等。 2、涂料取料配料工具:磅秤、水桶、攪拌桶等。
3、涂料涂刷及卷材鋪貼的施工工具:剪刀、卷尺、彈線盒、滾刷、美工刀、鋼齒鏝刀、膠壓輥等
4、防水材料必須具備出廠合格證及相關資料說明,且主要材料施工前進行見證送檢。
消防水池堵漏施工順序:
放出消防水池內的水→基層處理→防水施工→防水保護層。
施工方法:

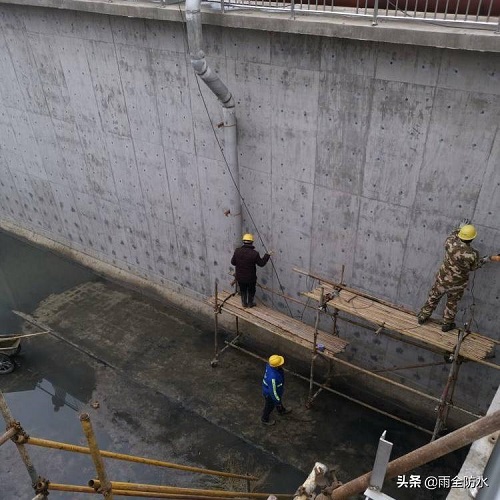

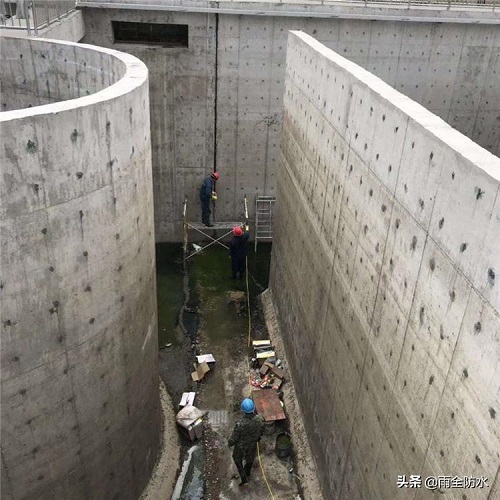

1、首先將消防水池內的水放出,池底不得存水。
2、消防水池內的水放完后,將池內陰角處抹成圓弧,并對池壁進行檢查,對不平整部位用1:1水泥砂漿抹平,待砂漿達到一定強度后用,涂刷雨全JS防水涂料或粘貼卷材,粘貼卷材時要求滿粘,不得有氣泡,卷材搭接長度不得小于100mm。南側和東側池壁滿鋪防水材料,施工時在池底和頂部各鋪設300mm寬的防水材料。
蓄水池防水堵漏工程施工北京雨全防水
3、施工時應先施工陰陽角附加層等特殊部位,達到要求后再做大面積施工。
3.1、涂料施工:涂料操作時將拌勻的涂料用刷子涂刷到池壁上,再用刷子或橡皮刮板將料刮平,待第一層觸干后再涂刷第二層,涂刷方向與第一層垂直,必要時再涂刷第三層,固化后形成一層整體無縫并與基層牢固粘結的防水橡膠膜;
涂刷間隔時間:應在8小時內,施工時注意不要讓硬物碰損防水涂膜,以免影響整體防水效果,若有碰損,即通知防水施工人員進行修補后,再繼續涂覆;
局部節點防水處理:陰陽角處須用砂漿做成50mm的圓角,增設防水附加層一道,附加層中設有無紡布(或玻纖布)一道。確保全面的防水效果。
3.2、卷材施工:將卷材按彈線位置擺放在側墻底部;自下而上滾鋪卷材。(一般一組四人,兩人滾鋪卷材,一個抹水泥漿,一人拌料。干燥的基面應撒水濕潤,做到基面濕潤而無明水)
搭接
相鄰兩幅卷材接縫采用搭接方式,相互搭接時應對準搭接控制線,搭接寬度有設計要求的按設計要求,無設計要求時可按長邊100mm,短邊100mm搭接,施工時保證搭接處干凈、沒有灰塵,然后直接粘貼壓實即可。
北京雨全防水施工蓄水池防水堵漏工程
卷材每鋪貼兩幅后,將先鋪貼的一幅卷材用專用壓輥緩緩壓平壓實收口。
在粘結層干固后用卷材防水系統專用密封膏作封邊處理,立面鋪貼時卷材宜翻至頂板上并用夾條固定。
當卷材防水層鋪貼完畢經驗收合格后,即可進行下一道工序的施工。
4、防水卷材施工完畢后,對其檢查,若無空鼓、翹邊、毛刺等現象,開始防水保護層施工,保護層使用1:1水泥砂漿,內摻建筑膠抹平壓光,防水保護層施工。
