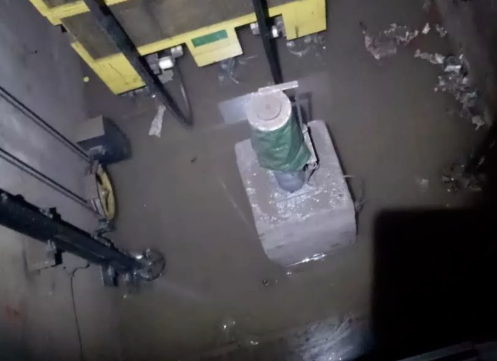

電梯井作為現代建筑中垂直交通的關鍵部分,其防水性能直接關系到電梯設備的正常運行和建筑物的使用壽命。一旦電梯井出現漏水問題,若不及時處理,可能會導致電梯電氣系統短路、零部件生銹損壞,影響電梯的安全運行,..
電梯井作為現代建筑中垂直交通的關鍵部分,其防水性能直接關系到電梯設備的正常運行和建筑物的使用壽命。一旦電梯井出現漏水問題,若不及時處理,可能會導致電梯電氣系統短路、零部件生銹損壞,影響電梯的安全運行,還可能引發井壁混凝土結構的侵蝕、疏松,降低結構強度,甚至影響整個建筑物的穩定性。因此,掌握電梯井漏水堵漏施工流程至關重要。
- 技術準備
- 詳細查看電梯井的設計圖紙,了解其結構、防水構造以及相關技術要求,確定漏水部位的具體位置和可能的漏水原因,如混凝土裂縫、施工縫處理不當、穿墻管部位密封不嚴等。
- 根據漏水情況制定針對性的堵漏施工方案,包括選用的堵漏材料、施工工藝、施工順序以及質量控制措施等,并對施工人員進行詳細的技術交底,確保其熟悉施工流程和技術要點。
- 材料準備
- 堵漏材料:根據不同的漏水情況,準備相應的堵漏材料,如水泥基滲透結晶型防水涂料、聚氨酯堵漏劑、環氧樹脂灌漿材料、防水砂漿等。水泥基滲透結晶型防水涂料適用于微小裂縫和混凝土孔隙的封堵,能在有水條件下發生化學反應,生成不溶性晶體,填充孔隙并阻止水的滲透;聚氨酯堵漏劑具有遇水膨脹、快速固化的特性,對較大的孔洞和裂縫有良好的封堵效果;環氧樹脂灌漿材料可用于灌注較深的裂縫,具有高強度、粘結力強的特點;防水砂漿則用于大面積的滲漏修復和井壁表面的防水處理。
- 輔助材料:準備好清理基層所需的工具,如掃帚、吹風機等;用于調配堵漏材料的水、溶劑等;以及密封膠、玻纖布等增強和密封材料。
- 工具準備
- 基層處理工具:鏨子、錘子、鋼絲刷、砂輪切割機等,用于剔除松動、破損的混凝土,清理基層表面的灰塵、油污、浮漿等雜質,使基層表面平整、堅實。
- 堵漏施工工具:注漿泵、注漿管、壓力桶、噴槍、抹子、刮板等。注漿泵用于灌注環氧樹脂、聚氨酯等堵漏漿液,使其能深入裂縫內部;噴槍用于噴涂水泥基滲透結晶型防水涂料;抹子和刮板用于涂抹防水砂漿和其他堵漏材料,確保其均勻平整。
- 檢測工具:濕度計、測漏儀等,用于檢測電梯井內的濕度和查找滲漏點,以便在施工前后對比評估堵漏效果。
- 清理基層
- 首先使用掃帚將電梯井內的雜物、灰塵清掃干凈,然后用吹風機或吸塵器清除表面的浮塵。對于油污污染的部位,需使用專用的清潔劑進行清洗,確?;鶎颖砻媲鍧崯o污染。
- 剔除松動、破損混凝土
- 仔細檢查井壁混凝土,用鏨子和錘子剔除松動、空鼓、剝落的混凝土塊,并用砂輪切割機將裂縫邊緣不平整的部分切割整齊,使裂縫或破損處形成規則的形狀,便于后續堵漏施工。
- 鑿毛處理
- 對基層表面進行鑿毛處理,增加堵漏材料與基層的粘結力。鑿毛深度一般為 3 - 5mm,間距約 30 - 50mm,呈梅花狀分布。鑿毛后用清水沖洗干凈,并在施工前保持基層濕潤,但不得有積水。
- 鉆孔
- 使用電鉆在裂縫兩側交錯鉆孔,鉆孔角度與裂縫呈 45° - 60°,鉆孔深度一般為結構厚度的 1/2 - 2/3,鉆孔間距根據裂縫寬度和漏水情況確定,一般為 200 - 300mm。
- 清洗鉆孔
- 鉆孔完成后,用空壓機或高壓水槍將孔內的粉塵和碎屑沖洗干凈,確保孔內清潔無雜物,以保證止水針頭的安裝牢固和注漿效果。
- 安裝止水針頭
- 將止水針頭插入鉆孔內,并用扳手擰緊,使針頭與孔壁緊密接觸,確保在注漿過程中漿液不會從針頭周圍泄漏。
- 材料配制
- 根據所選堵漏材料的說明書,準確稱取相應的材料和溶劑,在攪拌容器中進行混合攪拌。如聚氨酯堵漏劑,一般按 A 組分:B 組分 = 1:1 的比例混合,攪拌均勻后靜置 3 - 5 分鐘,待其反應產生氣泡后即可使用;環氧樹脂灌漿材料則需按照規定的配比將主劑、固化劑和稀釋劑混合,攪拌時間一般為 3 - 5 分鐘,直至顏色均勻一致。
- 注漿操作
- 將配制好的堵漏漿液倒入注漿泵或壓力桶中,連接好注漿管和止水針頭。開始注漿時,應緩慢施加壓力,逐漸將漿液注入裂縫或孔洞中。注漿壓力一般控制在 0.3 - 0.5MPa,當相鄰針頭有漿液溢出或壓力達到規定值并保持穩定一段時間后,停止注漿,關閉注漿閥門,拆除注漿管和壓力設備。
- 砂漿配制
- 按照防水砂漿的配合比,將水泥、砂、防水劑和水在攪拌機中攪拌均勻。防水砂漿的配合比一般為水泥:砂:防水劑:水 = 1:2.5:0.05:0.5 - 0.6(重量比),攪拌時間不少于 3 分鐘,確保砂漿具有良好的和易性和防水性能。
- 涂抹施工
- 用抹子將配制好的防水砂漿均勻涂抹在電梯井壁的基層表面,涂抹厚度一般為 15 - 20mm,分 2 - 3 層進行涂抹,每層涂抹間隔時間為 2 - 3 小時,待前一層砂漿初凝后再進行下一層涂抹。涂抹時應注意壓實、抹平,確保砂漿與基層緊密結合,無空鼓、裂縫等缺陷。在陰陽角、施工縫等部位,應增加涂抹厚度或附加一層玻纖布進行增強處理。
- 基層濕潤
- 在涂抹水泥基滲透結晶型防水涂料前,再次用清水將井壁基層濕潤,但表面不得有明水。
- 涂料配制
- 按照產品說明書的要求,將水泥基滲透結晶型防水涂料的粉料和水按一定比例在攪拌容器中攪拌均勻,攪拌時間約為 3 - 5 分鐘,直至無結塊、均勻細膩。
- 噴涂或涂刷施工
- 采用噴槍或毛刷將配制好的涂料均勻地噴涂或涂刷在防水砂漿表面,涂層厚度一般為 1 - 2mm,應確保涂層均勻、無漏涂、無流墜。噴涂或涂刷時應按照從下往上、從左往右的順序進行,每遍涂刷間隔時間為 4 - 6 小時,一般涂刷 2 - 3 遍。在施工縫、陰陽角等薄弱部位,應適當增加涂刷次數或進行加強處理,如附加一層玻纖布后再涂刷涂料。
- 保濕養護
- 堵漏施工完成后,應及時對電梯井壁進行保濕養護,防止涂層和砂漿因失水過快而產生裂縫??刹捎酶采w塑料薄膜、噴水等方式進行養護,養護時間不少于 7 天,每天噴水次數根據天氣情況而定,保持涂層和砂漿表面始終處于濕潤狀態。
- 避免碰撞和損壞
- 在養護期間,應設置警示標志,禁止無關人員進入電梯井內,避免對已施工完成的堵漏部位造成碰撞和損壞。
- 外觀檢查
- 觀察電梯井壁堵漏后的表面是否平整、光滑,無裂縫、孔洞、起皮、起砂等缺陷,防水涂層是否均勻、無漏涂、無流墜。
- 滲漏檢測
- 在養護期滿后,采用蓄水試驗或淋水試驗對電梯井的防水效果進行檢測。蓄水試驗時,在電梯井底部蓄水深度不小于 200mm,蓄水時間不少于 24 小時,觀察井壁有無滲漏現象;淋水試驗時,采用水管在井壁上方均勻淋水,淋水時間不少于 2 小時,檢查有無滲漏點。如發現滲漏,應查明原因并及時進行修補,直至驗收合格。
電梯井漏水堵漏施工是一項較為復雜的工作,需要嚴格按照施工流程進行操作,從施工準備到基層處理、注漿堵漏、防水砂漿涂抹、水泥基滲透結晶型防水涂料施工、養護以及質量驗收等各個環節,都必須精心施工、嚴格把控,確保堵漏效果,保障電梯井的防水性能和電梯的安全運行。
