武漢地下室注漿堵漏注漿針頭安置方法與堵漏施工方案
地下室滲漏水是一種比較常見的情況,如果處理不好直接影響建筑物使用壽命和使用效率,高壓灌漿堵漏法是最常見的地下室滲漏水治理方式之一,這種方法需要把在迎水面一側混凝土面先進行剔鑿處理,墻面清理干凈后,打孔..
地下室滲漏水是一種比較常見的情況,如果處理不好直接影響建筑物使用壽命和使用效率,高壓灌漿堵漏法是最常見的地下室滲漏水治理方式之一,這種方法需要把在迎水面一側混凝土面先進行剔鑿處理,墻面清理干凈后,打孔埋入注漿嘴,使膠注漿液注入漏水點,才達到堵漏效果。那么在整個工程里堵漏止水針安置要使用什么方法?施工工藝是什么樣的?下面就帶大家詳細了解一下:
地下室注漿堵漏止水針安置方法

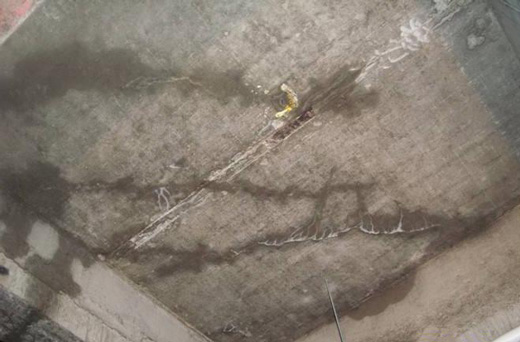

1、如果滲水較輕微部位,在迎水面一側混凝土面先進行剔鑿處理,墻面清理干凈后,打孔埋入注漿嘴,注入止漏膠注漿液。
2、如果是漏水嚴重部位,應先進行剔鑿處理,清理干凈后,嵌填“水不漏”進行封堵,再打孔埋入注漿嘴,注入止漏膠注漿液。
地下室注漿堵漏的施工工藝
1、把混凝土基層清理干凈,檢查看明顯滲漏的地方,做上標記。

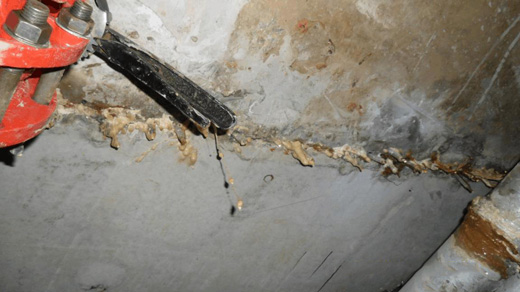

2、在明顯滲漏的也洞處用風鉆打孔,直徑6.3毫米,以注漿管外徑為準。用清水清洗干凈。
3、布嘴,注漿嘴要布置在水源處。注漿嘴距離應根據裂縫大小、結構形狀而定。若裂縱橫交錯,在交叉處應設置灌漿嘴。整個施工現場布嘴6個,平均每?jī)蓚€(gè)之間間隔30mm,上下各一根,各管均裝閥門,以便排水和注漿。
4、封閉,布嘴后,在明顯滲水裂縫處和注漿管根處用速凝水泥砂漿進行封閉,要求抹平趕光。
5、壓水試驗,封閉后,等水泥砂漿有足夠強度后,用水進行試驗,觀察封閉有沒有漏水的現象,如沒有就可以進行下道工序了。
6、注漿,按配方配制漿液。用與壓水試驗相同的方法灌入裂縫,控制壓力一般于地下水壓力0.3-0.8Mpa,注漿時應從底部開始,當側面管出漿注漿2-3秒后即關閉出漿閥門和注漿閥門,接著依次由底部到側面,再由側面到頂部,依次漸進。
以上內容是對“地下室注漿堵漏止水針安置方法與施工工藝”的介紹,更多精彩內容請關注本站!
